CAR Centro Agroalimentare Roma – 4 impianti FV 1,527 MW (PNRR M2C1-2.1) | Progettazione Esecutiva e CSP (2024)
In sintesi
- Committente: Centro Agroalimentare Roma (CAR S.c.p.A.)
- Intervento: Progetto Esecutivo per 4 impianti fotovoltaici
- Località: Guidonia Montecelio (RM) – aree CAR
- Periodo: 2024–2025
- Ruolo Rd’A: Progetto Esecutivo (PE) + Coordinamento Sicurezza in fase di Progettazione (CSP)
- Potenza complessiva: 1,527 MW
- Sottocampi: H1, L4 (tracker), P2 (pensiline), Centro Ingressi (pensiline/varco)
Obiettivo e contesto
L’intervento prevede la realizzazione di più campi fotovoltaici sulle aree del CAR, con differenti tipologie installative (tracker a terra e pensiline), finalizzati alla produzione di energia rinnovabile e alla riduzione dei consumi elettrici del sito. Il progetto è articolato in sottocampi distinti, con layout e modalità di connessione differenti in funzione delle aree disponibili e delle infrastrutture elettriche esistenti, con particolare attenzione alla continuità operativa del complesso e alla gestione delle interferenze.
Configurazione impiantistica (Progetto Esecutivo)
- Sottocampi H1 e L4: installazione a terra su strutture tracker monoassiali (1-in-portrait) con backtracking.
- Sottocampo P2: impianto su pensiline a copertura dell’area parcheggi.

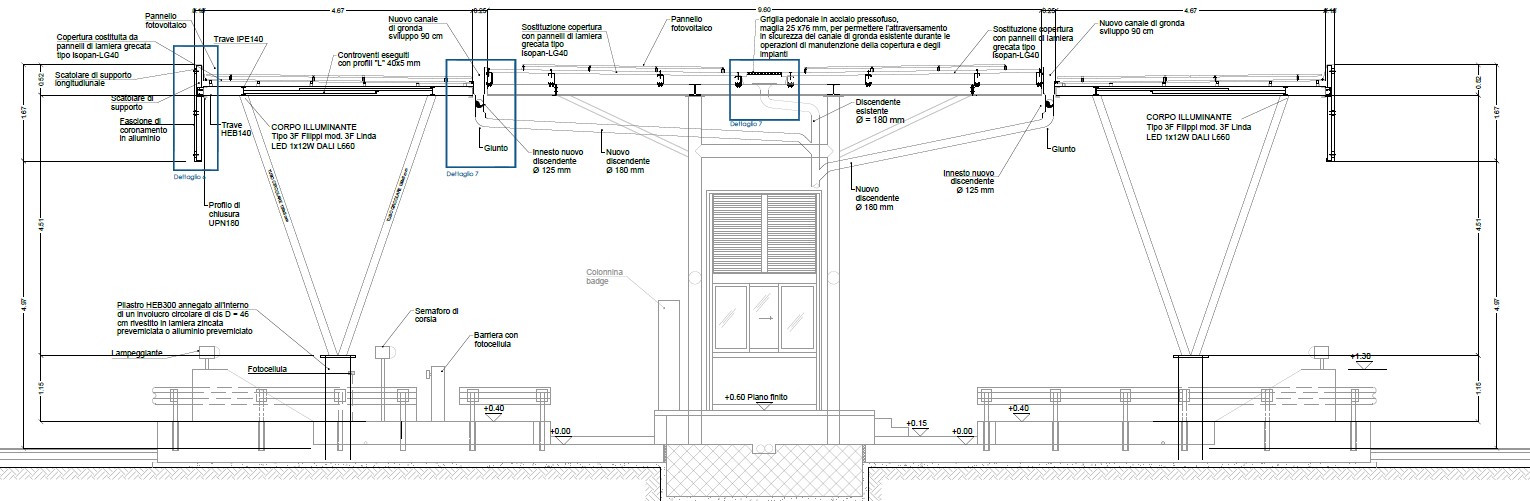

- Sottocampo Centro Ingressi: impianto su varchi esistenti e nuove pensiline in adiacenza al centro ingressi.

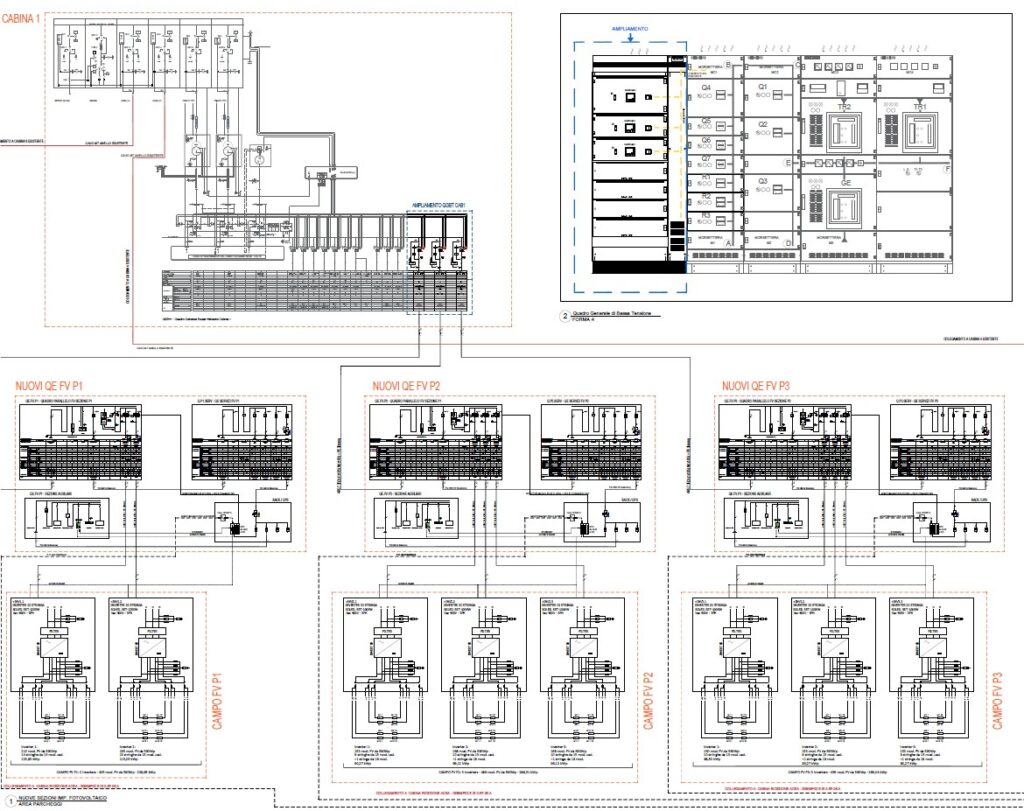

- Connessione: sottocampi connessi in bassa tensione alle cabine MT/BT esistenti prossime; il Centro Ingressi connesso nel locale quadri del Centro Ingressi.

Indicatori energetici e ambientali
- Produzione annua stimata: circa 2.430,9 MWh/anno (simulazione PVSYST).
- TEP risparmiate: 454,5783 TEP/anno (e 11.364,46 TEP in 25 anni).
- CO₂ evitata: 1.193.571,90 kg/anno (e 29.839.297,50 kg in 25 anni).
Coordinamento Sicurezza in fase di Progettazione (CSP)

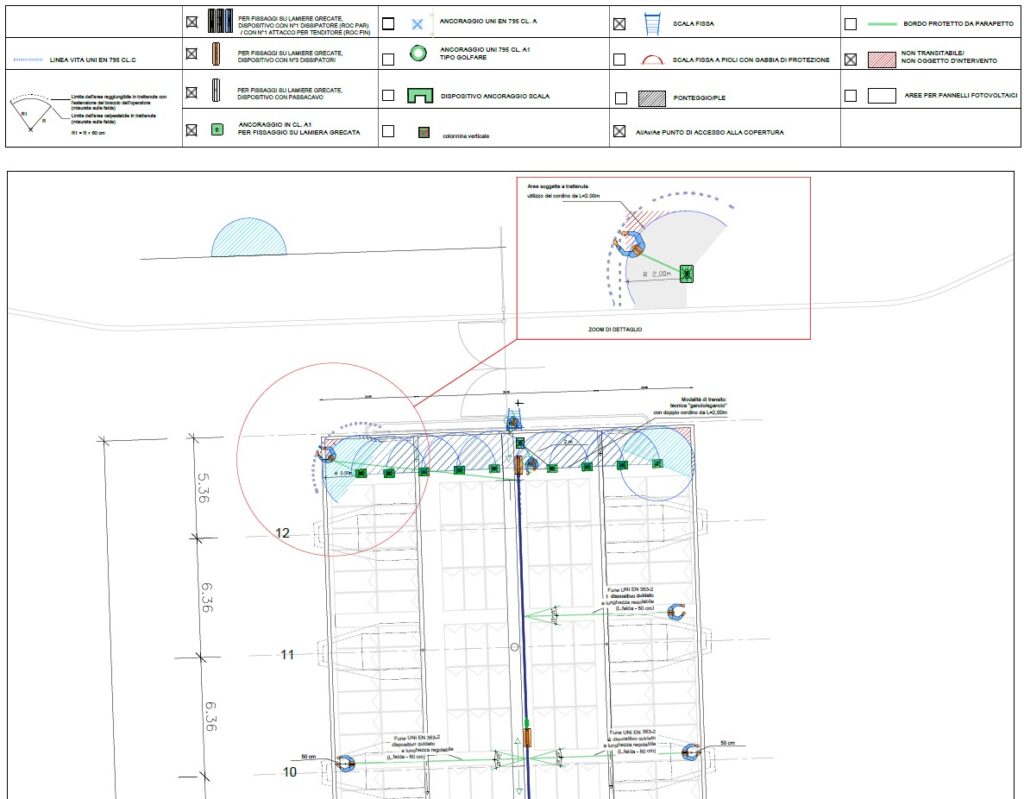

Attività di coordinamento della sicurezza in fase di progettazione finalizzata alla definizione delle misure preventive e protettive e alla predisposizione del quadro di riferimento per la gestione della sicurezza in fase esecutiva. In particolare, l’impostazione considera aspetti tipici dell’intervento quali: cantierizzazione in aree in esercizio, lavori in quota su pensiline, rischi elettrici, accessi e viabilità interna, aree di stoccaggio e movimentazione, interferenze con attività esistenti e procedure operative correlate.

Risultati / indicatori chiave
- Potenza complessiva: 1,527 MW
- Sottocampi: 4 (H1, L4, P2, Centro Ingressi)
- Tipologie installative: tracker a terra + pensiline
